陸豐核電1號機組常規島汽機臺板混凝土澆筑順利完成

發稿時間: 2025年08月13日 15:32 ?? 【 字體:

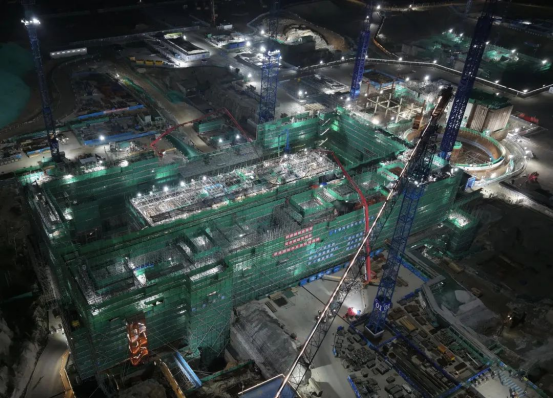

近期,中廣核廣東陸豐核電1號機組常規島汽機臺板混凝土順利澆筑完成,歷時約42小時39分,共澆筑混凝土2711方。

常規島是核電站汽輪發電機組及配套設施和所在廠房的總稱,主要功能是將核島產生的蒸汽熱能轉換成汽輪機的機械能,再通過發電機轉變成電能。此次汽機臺板混凝土澆筑是整個常規島土建工程中的關鍵,具有結構復雜、澆筑面積大、澆筑標高多變、鋼筋密集、埋件數量多等特點。

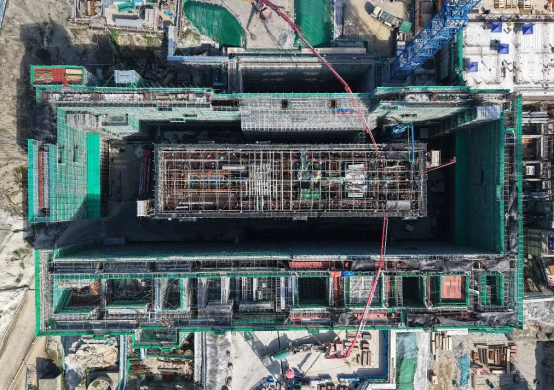

陸豐核電1號機組常規島汽機臺板長68.7m,寬16.0m,為縱橫交錯的混凝土梁及剪力墻形成的中空結構,由六道橫梁、兩道縱梁以及四個牛腿構成。作為常規島土建工程的關鍵部位,除鋼筋種類多、分布密集外,臺板結構上預埋物項眾多(重量超過10t的錨固件4個、主汽調節閥左支撐梁4組、錨固板24個、地腳螺栓296個)且安裝精度要求高也是本次施工的重點、難點。為此,陸豐公司在施工過程期間對上述部分關鍵預埋物項進行了聯合驗收以確保精準定位。

陸豐核電項目規劃建設6臺百萬千瓦級核電機組,目前已核準4臺機組。其中,項目5、6號機組采用我國自主三代核電技術“華龍一號”,已分別于2022年9月8日和2023年8月26日開工建設;1號機組已于2025年2月24日實現主體工程開工,此次,1號機組常規島汽機臺板混凝土澆筑順利完成,為后續汽機基礎整體交安(土建移交安裝)創造有利條件。


?
